一、县人民医院整体迁建项目
1、项目概况:
玉山县人民医院整体搬迁工程位于玉山县怀玉山大道北侧,县委党校西侧。采用政府和社会资本合作(PPP)模式运作,工程已于2017年4月17日开工,工期为3年,总投资约5.07亿元人民币,总建筑面积为107074.54㎡ ,总占地面积为63821.8㎡ ,该项目由江西建工集团承建,由两层地下室及八栋单体结构组成(门诊医技楼共5层 21.45m;门卫(一)共1层 7.15m;门卫(二)共1层 3.15m;住院楼(一)15层 60.75m;住院楼(二)10层 42.5m;120计生服务楼 4层 15.45m;食堂两层 10.5m;高压氧仓1层 6.15m)。本工程质量目标为省级样板工地、杜鹃花怀奖。
2、当前进展情况:
门诊楼一层走道装修,二层走道清理,台阶扶手安装,室外广场铺装。装修总人数54人,安装总人数55人。
(备注:总投资约 5.07亿,已入统)

二、G320国道北移玉山县城市路段工程
1、项目概况:
G320国道北移玉山城市路段工程东起十七都桥,西至玉琊溪桥;全长8.87公里,道路红线宽54米,双向六车道,道路等级为城市主干路。县建设局承建四车道以外部分的路基、路面及涵洞、给排水、绿化、亮化、管线等工程。由建设局实施部分建安工程概算总投资为3.6亿元人民币。本工程建设工期为30个月,已于2017年6月16日开工。
2、当前进展情况:

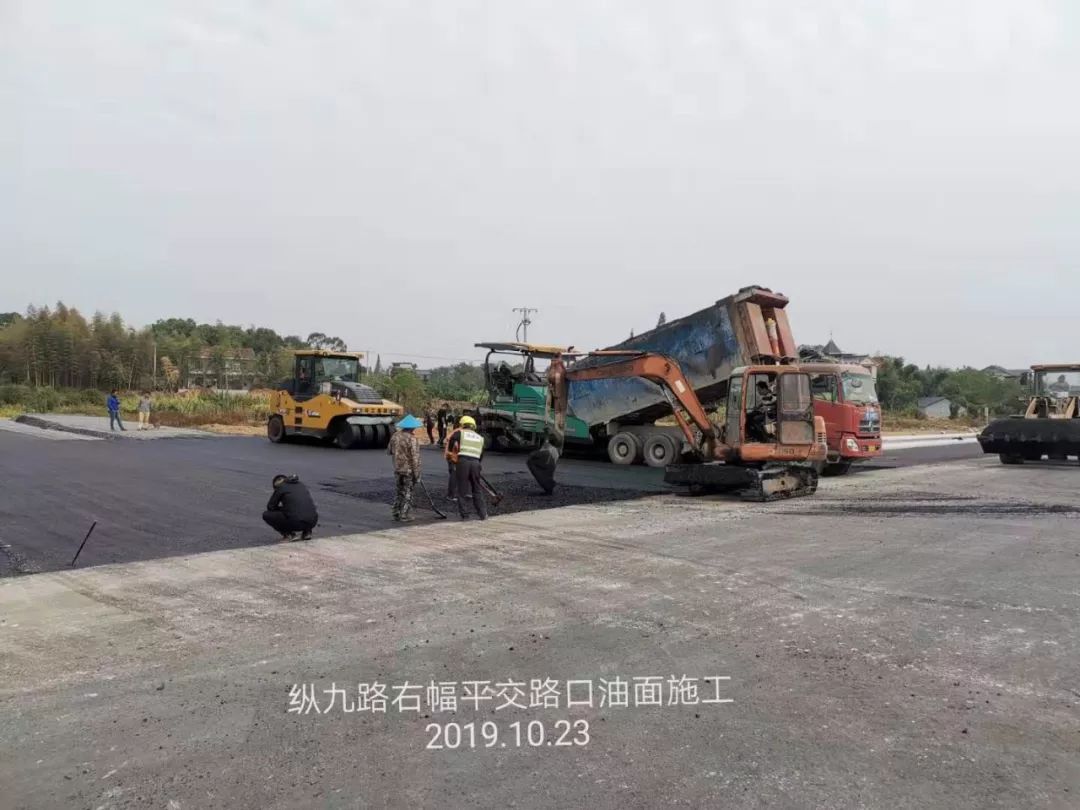

K517段右幅回填绿化种植土,B匝道防撞墙钢筋砼浇筑,纵九路左幅平交口摊铺沥青。挖机1台,铲车1台,摊铺机1台,施工人员22人,管理人员6人。
(备注:总投资约4.48亿元,已入统)

三、西外环路项目
1、项目概况:
道路起点与现状环玉山大道平面相交,终点与203省道平面相交,道路全长 6005M,道路等级为城市主干路,道路红线宽30M。
2、当前进展情况:

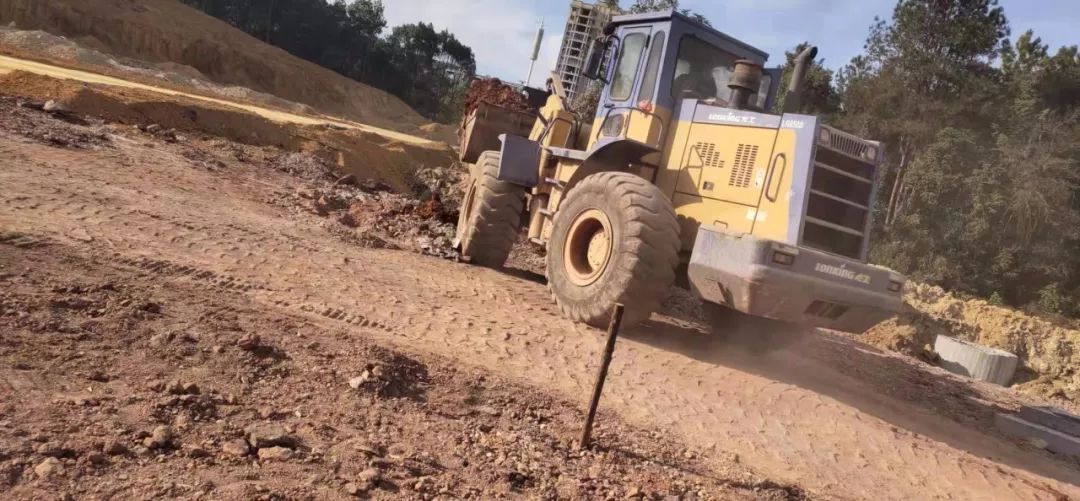

人工配合小挖机左幅非机动车道雨水蓖开挖;2#梁场钢筋工9人,外模板工6人,1人拼装内模;铜钹班组k5+600-680打石头(炮机2台)。
(备注:总投资约5.0亿,已入统)

四、横八路、横三路、纵六路南延、新城路项目
1、项目概况:
横八路 起点与纵六路南延段相接,经玉华北路、纵十四路,终至纵十六路,道路全长954.003米,道路等级为城市支路,道路红线宽20米。
横三路 起点与纵六路南延段相接,经玉华北路、横十三路,终至玉清大道,道路全长1132.1米,红线宽度26米。
纵六路南延 由北向南,分东西两段,东段起点与新320国道相接,经横三路、横七路、端明大道,终至横八路,东段道路,长1155.968m,西段起于桩号K1059.262延伸至秀峰路,西段道路长303.658,道路全长1459.626m,道路红线宽度18m。
新城路 起点与民俗路相接,经横十五路、博士大道、横十三路,终至东紫路,道路全长878.3m。道路红线分两段一段20米一段 30米。
2、当前进展情况:
横八路 管沟开挖。挖机1台,施工人员9人,管理人员3人。
纵六路 雨箅井施工,管线预埋。挖机1台,施工人员8人,管理人员4人。
新城路 人行道砖铺设,路沿石安装。挖机1台,施工人员11人,管理人员3人。
横三路 路基整平。挖机1台,铲车1台,施工人员8人,管理人员3人。
(备注:总投资约13685万元,已入统。)

五、玉华南路项目

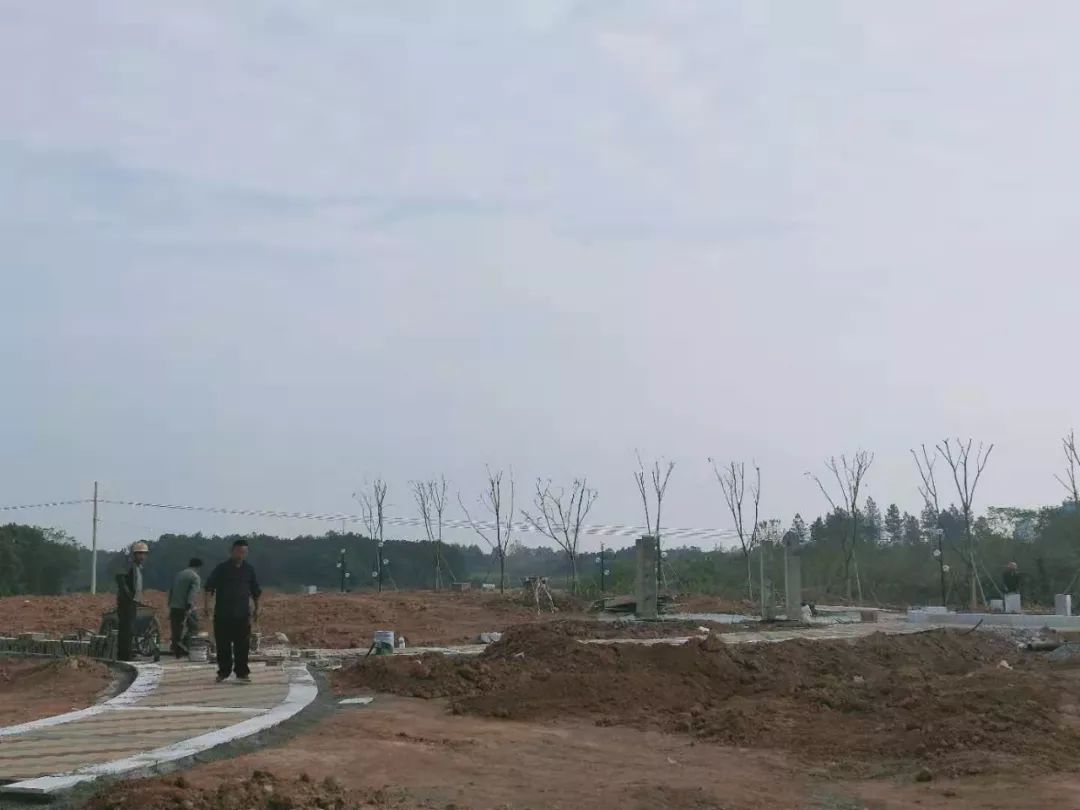

1、项目概况: 玉华南路起于原现状玉华路,终点至三清山大道,道路全长450.168m,道路红线宽30m,采用双向四车道,道路等级为城市次干路。 2、当前进展情况:人行道砖铺设,砖砌围墙,停车场水稳层摊铺。挖机1台,压路机1台,施工人员12人,管理人员4人。
(备注:总投资约 1108万元,已入统)

六、端明大道东延项目 1、项目概况: 端明大道东延项目起于玉清大道,向东终于纵九路,道路全长846m,道路红线宽36m,采用双向四车道,道路等级为城市次干路。 2、当前进展情况:箱涵钢筋捆扎,顶板回填。施工人员10人,管理人员3人。
(备注:总投资约 5484.40万元,未入统)

七、纵九路项目 1、项目概况:
纵九路道路工程起点与端明大道相接,终至怀玉山大道,道路全长267.169m,道路红线宽30m,道路横断面形式:3.5m(人行道)+2.5m(非机动车道)+1.5m(绿化带)+15m(机动车道)+1.5m(绿化带) +2.5m(非机动车道)+3.5m(人行道)=30m。道路等级为城市次干路。
2、当前进展情况:
因征地拆迁和杆线迁移未到位,暂未施工。
(备注:总投资约684.67万元,未入统)
八、纵八路项目 1、项目概况:
纵八路道路工程起点与端明大道相接,终至怀玉山大道,道路全长293.332m,道路红线宽26m,道路横断面形式:2m(人行道)+2m(非机动车道)+1.5m(绿化带)+15m(机动车道)+1.5m(绿化带) +2m(非机动车道)+2m(人行道)=26m。道路等级为城市次干路。
2、当前进展情况:
因征地拆迁和杆线迁移未到位,暂未施工。
(备注:总投资约1110.12万元,未入统)
