提前备考之民航机场飞行区道面基础工程知识点图文

阅读量:3876143 2019-10-28

前几期的内容大家已经掌握到什么程度了?今天我们又要开始民航机场飞行区道面基础工程部分的考点了哈,你们做好准备了么?

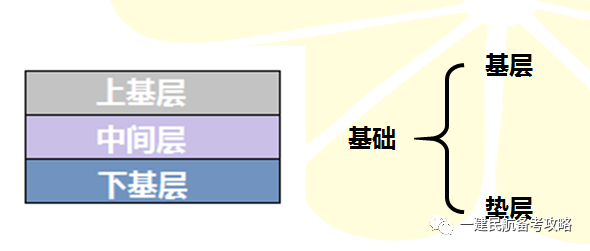

1.基层按其成形机理分为嵌锁型基层和半刚性基层,按其结构层次又分为下基层、中间层和上基层。

2.三种基层的对比

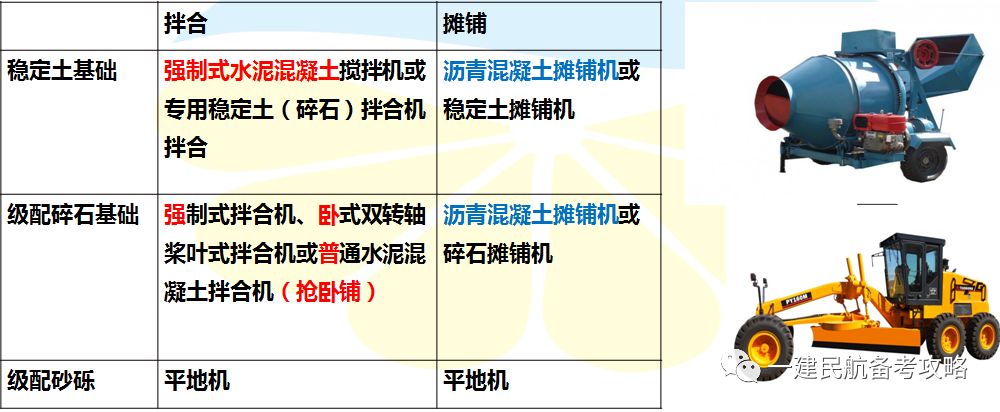

3.基础工程的一般规定
基础工程应在对其下部的土基和相关隐蔽工程质量检查验收合格后施工。基础为多层时应在对其下层质量检查验收合格后方可允许进行上层施工
4.覆盖隐蔽工程的情况
承包人应在共同检查前48小时书面通知监理人检查。监理人未按时进行检查,也未提出延期要求的,视为隐蔽工程检查合格,承包人可自行完成覆盖工作,并作相应记录报送监理人签字。承包人覆盖工程隐蔽部位后,发包人或监理人对质量有疑问的,可要求承包人对已覆盖部位进行钻孔探测或揭开重新检查,若符合合同要求的,由发包人承担由此增加的“费用”和延误的“工期”, 并支付承包人合理的“利润”; 若不符合合同要求的,由此增加的费用和延误的工期由承包人承担。
(可结合现场管理考案例)
5.应避免在做好的基础上重挖埋设电缆管线、供油管线或其它管线。不能避免时,对被破坏的基础应恢复到设计要求的平整度和密实度后,方可进行上部的道面工程施工。(结合目视助航灯具的安装)
6.稳定土(碎石)基础施工

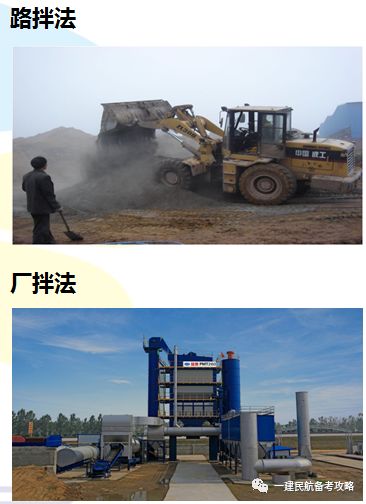

稳定土(碎石)施工采用厂拌法
稳定土(碎石)基础施工宜在春末和气温较高季节组织施工。施工期的最低温度应在5°C以上。在有冰冻地区,应在第一次重冰冻(-5—-3度)到来前半个月到一个月完成。稳定土(碎石)基层未铺面层前,除施工车辆外,禁止一切机动车辆通行。粉煤灰不能单独作为胶结材料使用,通常与石灰或水泥混合使用。硫酸盐含量超过0.25%的土,不应用水泥摊铺机摊铺。

7.水泥的选用
泥强度等级宜采用32.5级的水泥。不应使用快硬早强水泥。宜选用初凝时间3h以上和终凝时间6h以上的水泥。使用水泥稳定中粒土和粗粒土时,水泥剂量不宜超过6%。水泥稳定土混合料采用专用稳定土集中厂拌时,土块最大尺寸不得大于15mm。
养护:半刚性基层的养护时间不得低于7d。

8.混合料组成设计
1. 稳定土7d浸水抗压强度应符合设计规定。

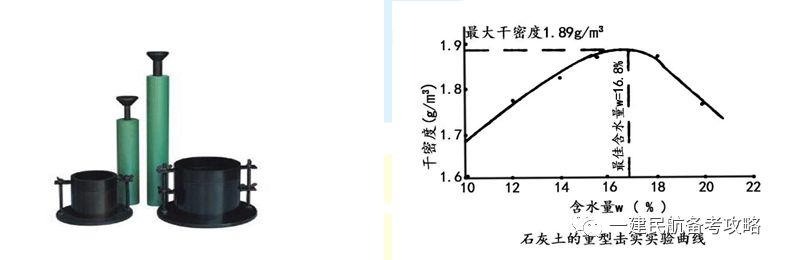

2. 通过击实试验,确定各种混合料的最佳含水量和最大干(压实)密度。

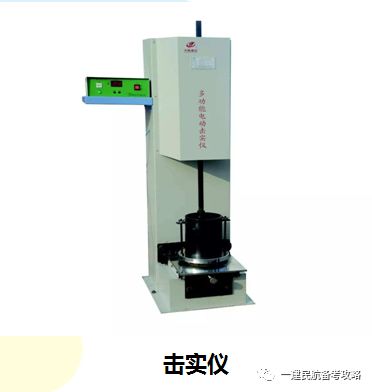

用到设备:天平,烘箱,干燥箱,环刀,直尺,击实仪

试验方法:
(1)将含水量ω为一定值的扰动土样分层装入击实筒中,每铺一层后均用击锤按规定的落距和击数锤击土样,最后被压实的土样充满击实筒。
(2)由击实筒的体积和筒内被压实土的总重计算出湿密度ρ,并可计算出干密度 ρd:
                      ρd =ρ/(1+ω)
(3)由一组几个不同含水量的同一种土样分别按上述方法进行试验,绘制一条击实曲线,如右图所示。
(4)试件的干密度=击实试验所得最大干密度×现场要求密实度。

3. 按最佳含水量和计算所得干密度制备强度试验的试件。试件在规定养生温度下保湿养生6d、浸水24h后,进行无侧限抗压强度试验。计算试验结果的平均值和偏差系数,偏差系数范围为10%~15%,若大于此值,应重做试验。试件室内试验结果的平均抗压强度R应符合下式的要求:
         R≥Rd/(1-ZαCy)
        式中:Rd——设计抗压强度;
Cy——试验结果的偏差系数(以小数计);
Zα——标准正态分布表中随保证率(或置信度α)而变的系数,取保证率95%,即Zα=1.645。
9.混合料运输
1. 水泥稳定土混合料运输宜采用自卸机动车,并以最短时间运到摊铺现场。
2. 混合料从搅拌站运至摊铺现场时应保持水份,必要时应对运料车辆加盖。
3. 运输道路路况应良好,避免运料车剧烈颠簸,致使混合料产生离析现象。
10.摊铺与拌合

11.碾压

当混合料含水量等于或略大于最佳含水量时,立即碾压。碾压时由两侧向中心,后轮应重叠1/2轮宽,后轮必须超过两段的接缝处。后轮压完道面全宽时即为一遍,一般需碾压6-8遍,直至达到要求的密实度为止。对水泥稳定土基础而言,当混合料处于最佳含水量士1%,即可进行碾压。

12.接缝施工
用摊铺机摊铺混合料时,不宜中断,如因故中断时间超过2h,应设置横向接缝。宜采用多台摊铺机前后相距5m~8m并排同步向前推进摊铺混合料,以减少纵向接缝数量。
纵缝施工,半刚性基层施工宜采用全断面推进式铺筑方法,尽量减少纵向接缝。在必须分幅施工时,纵缝必须垂直相接。横缝施工,应采取连续铺筑的方法,尽量减少施工横缝。在必须留有横缝时,横缝必须垂直相接。
13.养护及交通管理
1. 水泥稳定土底基层分层施工时,如上层水泥稳定土采用重型振动压路机碾压,则下层水泥稳定土碾压完后,宜养护7d后再铺筑上层水泥稳定土。底基层养生7d后,方可铺筑基层。
2. 每一施工段碾压完成并经检查密实度合格后,应立即开始养护。基础养护期不应少于7d。
3. 养护宜采取湿润养护,如无纺布、麻布袋、砂等。在整个养护期间应保持潮湿状态,不应忽干忽湿。在干旱缺水地区也可采用不透水薄膜、乳化沥青养护。
4. 养护期间应限制重型车辆在基础上行驶。
5. 养护期后临时在基础上开放交通作为通道时,应采取保护措施。

14.级配碎石基础施工
级配碎石可用于道面工程的基层和底基层。
级配碎石用作基层时,其最大粒径宜控制在31.5mm以下;用做底基层时,其最大粒径宜控制在37.5mm以下。
碎石中针片状颗粒的总含量不应超过20%。
对塑性指数偏大的砂砾,可加少量石灰降低其塑性指数。

好了,本期就到这里了,希望小伙伴们及时掌握,不要拖进度哦!动动手指,转发给身边需要的人!
